立門窗標準施工程序

立門窗標準施工流程

在自地自建的過程中,在結構體完成,上梁典禮結束後,接下來的重點項目不外乎是將工地清潔,模板材料清空,才有良好的環境讓鋁窗材料進場,不會因為雜亂的環境,導致鋁窗被破壞或擠壓,導致美觀上的瑕疵,所以我們將結構體完成後到立窗檻縫完成後接下來的施工流程,做一個詳細的介紹。

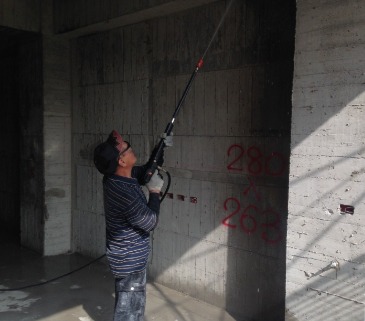

1.內外牆高壓清潔、地坪打磨及清潔

2.粉刷線開立

3.鋁窗材料進場

4.立窗

5.崁縫及保護

1.內外牆高壓清潔、地坪打磨及清潔

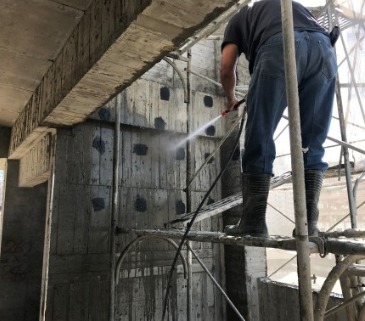

結構體完成後,在泥作進場施作前,用高壓水槍將牆面於每個地方清潔乾淨,避免泥作施工時,因為牆面粉塵而導致牆面粉光膨供。

1.內外牆高壓清潔、地坪打磨及清潔

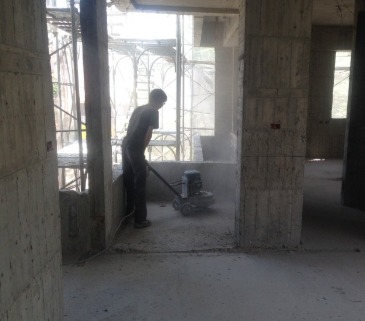

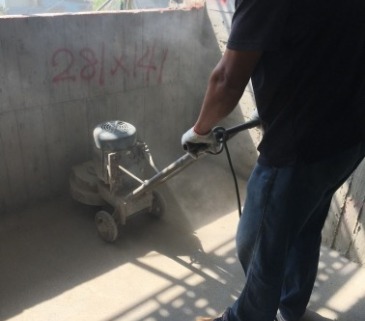

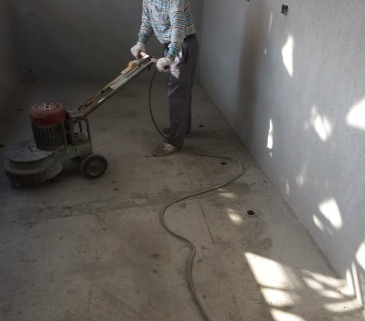

將地上的土屎,鋼釘,木板清除完畢後,用打磨機將地坪徹底清除乾淨,並將灰塵掃除,方便日後進料及放樣。

2.粉刷線開立

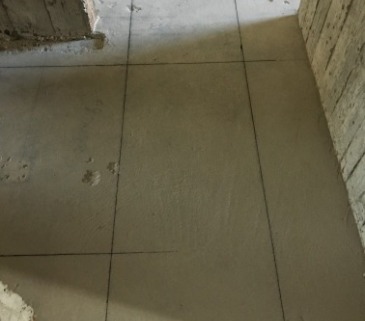

用模板放樣基準線作為基準,將地坪清潔完畢後,離壁約30公分處,開設一條平行墨線,以此類推,所有泥作廠商,立窗基準,立門基準,都以這條基準線為標準施工。

3.鋁窗材料進場

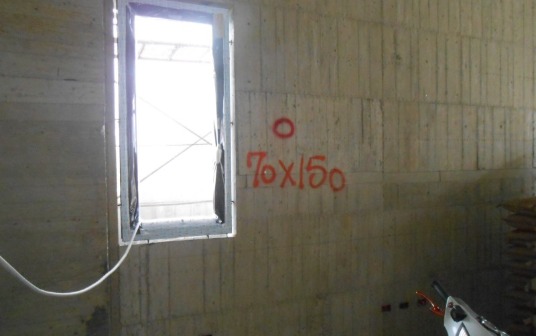

以自地自建五層樓計算,鋁窗工程發包時間約在蓋完3樓的時候將要進行發包並檢討鋁窗開口尺寸及方向是否正確,鋁窗品牌、鋁窗顏色、玻璃厚度、進行風壓氣壓測試、五金挑選,立窗方式及五金檢討,依序檢查無誤後,即可發包。(鋁窗材料進場前,需抽檢顏色是否正確,及檢查保護紙是否包覆完整)

繪製鋁窗展開圖,檢討開口方向及高度是否正確。(檢討鋁窗品牌顏色及五金樣式)

繪製鋁窗展開圖,檢討開口方向及高度是否正確。(檢討鋁窗品牌顏色及五金樣式)

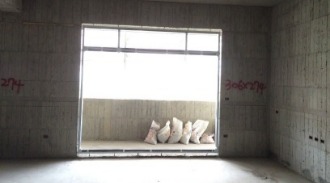

4.立窗

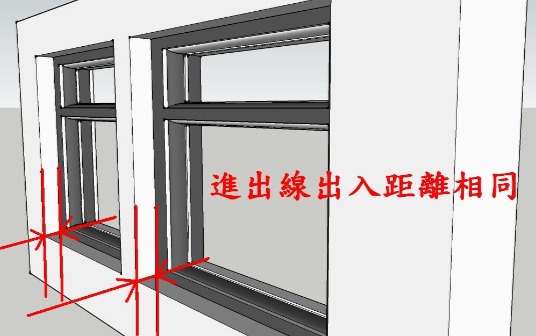

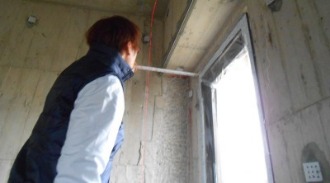

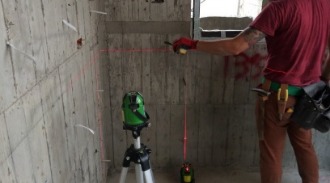

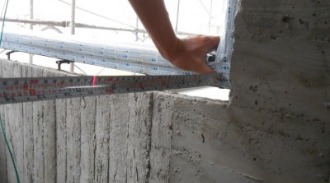

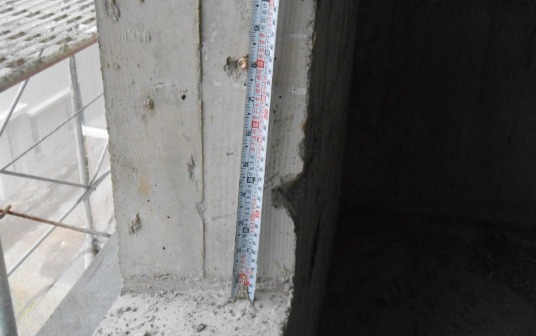

三軸基準線X,Y,Z軸 將基準尺寸對齊線提供給師傅組立。(隔層樓的粉刷線須同一處)

三軸基準線X,Y,Z軸 將基準尺寸對齊線提供給師傅組立。(隔層樓的粉刷線須同一處)

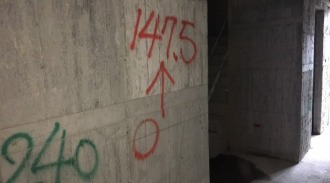

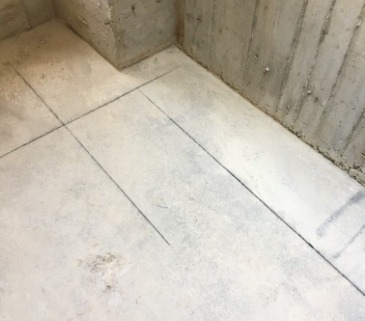

水平基準墨線彈在牆面上,並設定基準線偏移幾公分為組立標準。

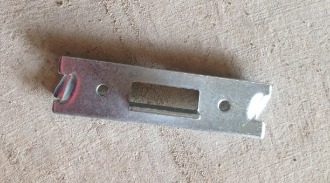

五金材料檢查確認。

五金材料檢查確認。

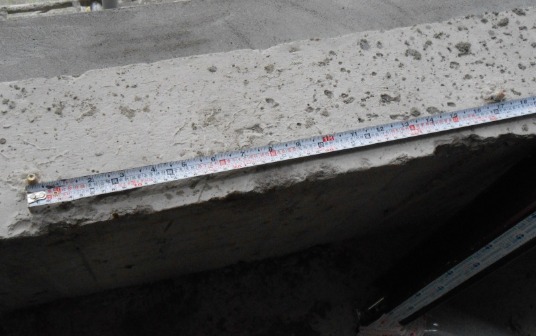

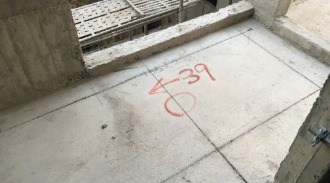

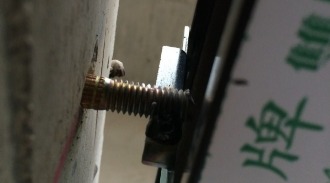

固定點檢討,四角落距離30公分為第一步固定,其他每間距50公分固定一處。

固定點間距檢查。間距50公分

固定點間距檢查。四角落30公分

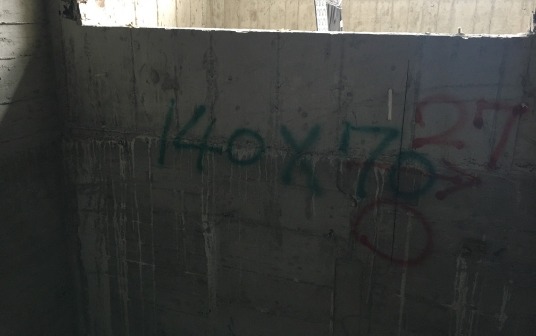

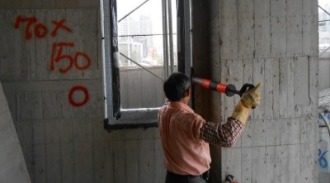

將鋁窗尺寸清楚標示於牆面上。

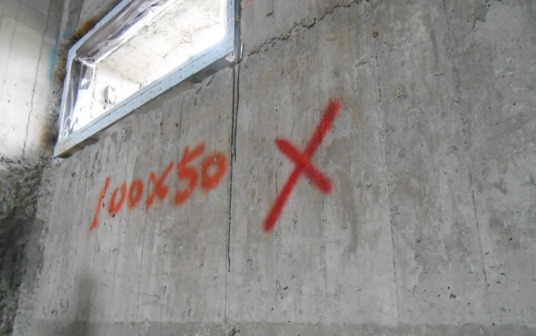

與基準線檢查後,若因土屎或灌漿尺寸有所偏差,需噴漆做記號,並請師傅在立窗前將範圍打除。

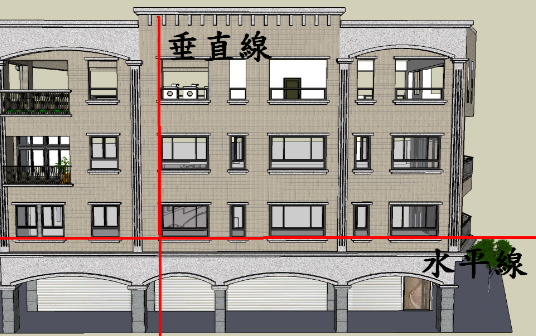

三軸線確實檢查。(與粉刷線是否平行)

三軸線確實檢查。(與粉刷線是否平行)

三軸線確實檢查。(鋁窗是否垂直)

將鋁窗全面性檢查完畢後,合格鋁窗在牆面做記號,告至師傅可進行電焊施工。

將鋁窗全面性檢查完畢後,合格鋁窗在牆面做記號,告至師傅可進行電焊施工。若立窗基準不合格,須請師傅重新安裝,再行複檢一次。

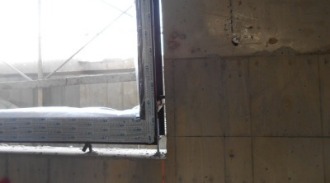

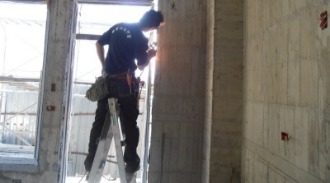

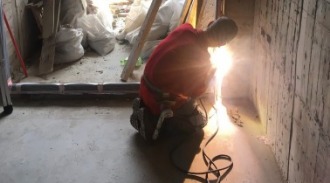

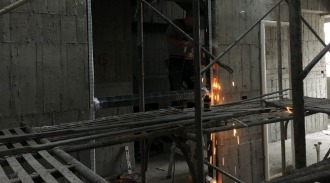

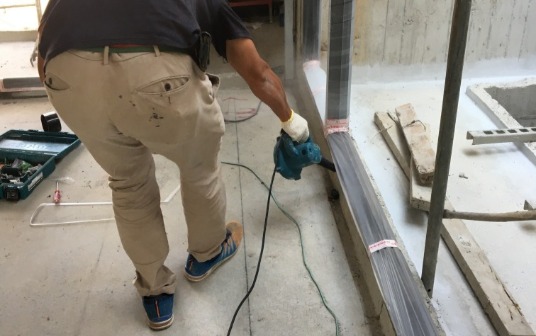

電焊施工。

電焊施工。

電焊施工。

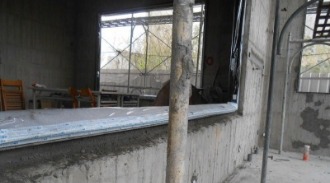

5.崁縫及保護

鋁窗施工縫漏水也是家中漏水常見的問題之一,在自地自建的工程款中,佔了一個相當小的金額,但卻是檢查房屋好壞的重要指標之一。

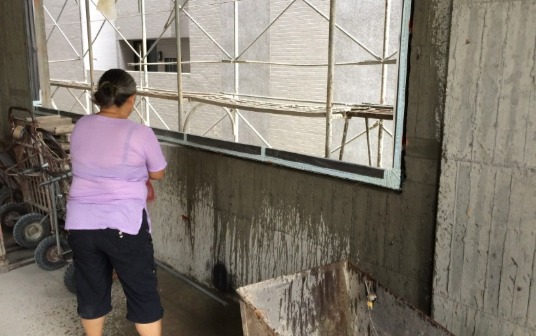

崁縫前一天,徹底清潔鋁窗施工縫周遭粉塵及雜物清潔。(澆水清潔)

崁縫前一天,徹底清潔鋁窗施工縫周遭粉塵及雜物清潔。(吹風機清潔)

窗台下緣高低差處理,避免日後滲水。

鋁窗施工縫內不得有其他雜物。(例:紅磚,木頭)

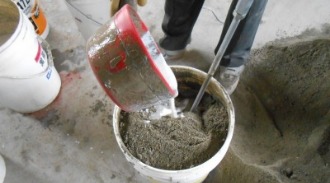

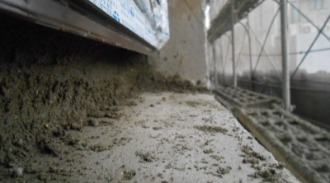

用1:2水泥砂漿灌注時,灌注前應先用水澆濕,避免灌注後,快速將水泥砂漿的水分吸收,而產生龜裂。

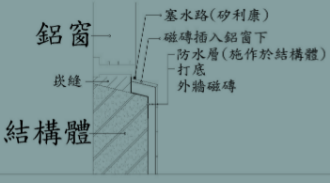

崁縫材料=1:2水泥砂漿+防水材料

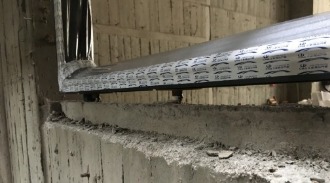

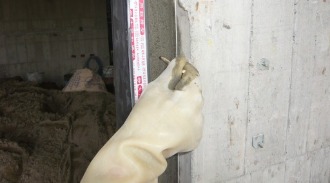

水泥針孔灌注,確實將施工縫填滿。

確實檢查崁縫水泥砂漿是否飽實。

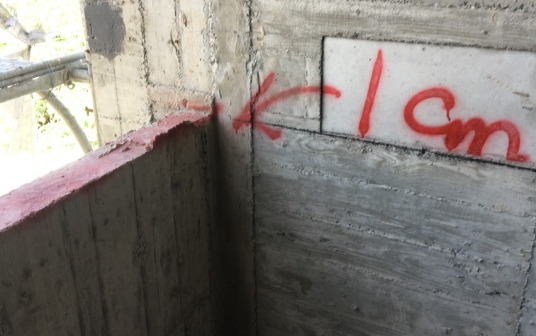

窗台下緣內凹2公分,方便日後磁磚或石材內崁進鋁料內。

窗台下緣內凹2公分,方便日後磁磚或石材內崁進鋁料內。

崁縫完畢後,用海綿清潔,並檢查鋁窗保護紙是否有因為進行崁縫工程而損壞,若損壞需通知廠商進行修補工程。

崁縫工程完畢後,使用窗框保護管,阻擋因施工而損壞的過程。

崁縫工程完畢後,使用窗框保護管,阻擋因施工而損壞的過程。
