營建施工

防水施工流程

高堂營造防水工程標準流程

材料介紹

油性底漆用途:塗佈水性防水材前封孔使用,並可使施工面粉粒固化接著,性能卓越。特性:1.與混凝土、水泥砂漿之接著力特強。2.耐水性強,可收縮基材毛細孔,降低防水膠針孔發生率。高堂使用原因:滲透結構體係利用油水不相容原理,封阻水氣避免因水氣造成防水層包風現象發生,必且可使防水層與結構體密切接著。金絲猴P-500水性壓克力乳膠泥+彈性水泥與特殊高鋁水泥骨材、玻璃纖維及其他化學成分可調成柔軟富彈性、高接著力的複合式防水材特性:1.優越透氣性,潮濕面亦可施工2.為水泥基材與RC接著力特強3.附著力強可直接黏貼磁磚不脫落,高堂使用原因:伸展率為國內一般壓克力彈泥樹脂的2倍。

防水施作工法如下:

  • 樓層接縫防水-G5
  • 窗框防水    -G3
  • 浴室地坪防水-G5
  • 浴室牆面防水-G3
  • 浴室浴缸防水-G8
  • 陽台地坪防水-G5
  • 露台地坪防水-G8
  • 落水頭處理步驟
  • 外牆螺桿防水施工

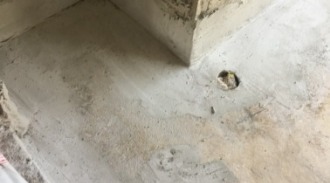

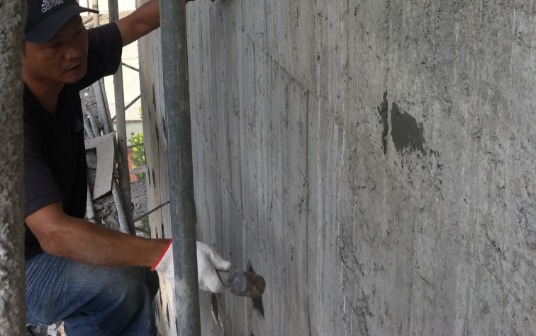

樓層接縫防水施工G5(外凸樑)

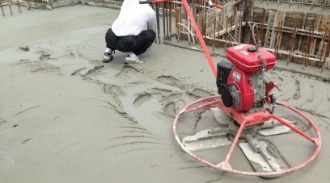

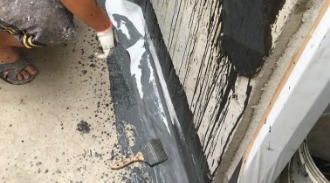

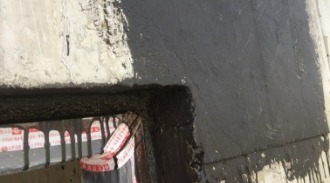

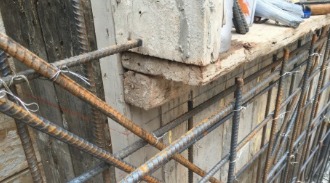

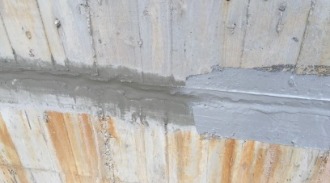

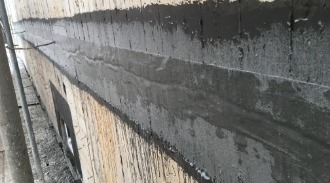

外牆外斜灌漿,達到樓與樓冷縫形成斜坡達到防水效果,外牆加厚3公分,設計15公分變18公分。

左圖是一般做法(灌漿澆置平整),右圖是外斜處理,水不往上流的原理,自然現象產生防水效果。

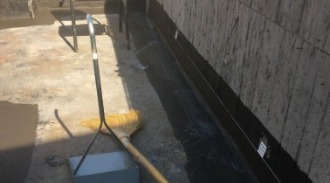

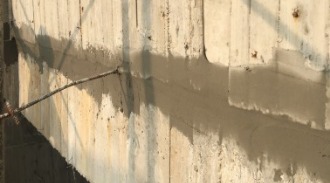

打溝清除:功用在於灌漿後,外斜位置會有些許木削等較為小髒污殘留,利用打溝清除掉後,再施作防水。

施工順序:清潔→益膠泥鋪平→底漆施作→彈性水泥→不織布黏貼→彈性水泥→帶風乾後再施作一次彈性水泥

1.清潔粉塵,清潔很重要

2.益膠泥填平

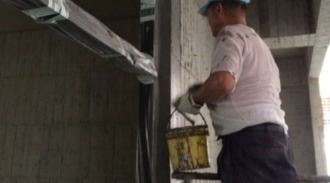

3.底漆施工

4.彈性水泥

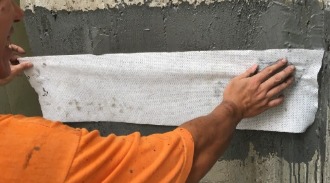

5.不織布黏貼

6.面塗彈性水泥,等風乾後再施作一次彈性水泥。

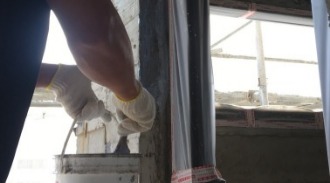

窗框防水施工G3

施工順序:清潔→益膠泥補洞→底漆施作→彈性水泥→不織布黏貼→彈性水泥→帶風乾後再施作一次彈性水泥

結構體外斜或高低差施工。

灌漿後形成高低差,讓水不容易流入室內。

崁縫完成後土屎清潔及粉塵清潔。

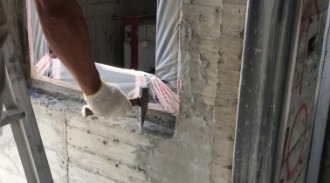

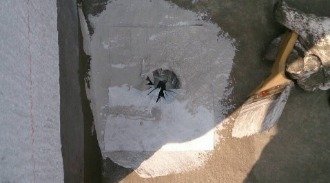

益膠泥補洞。

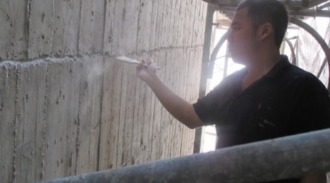

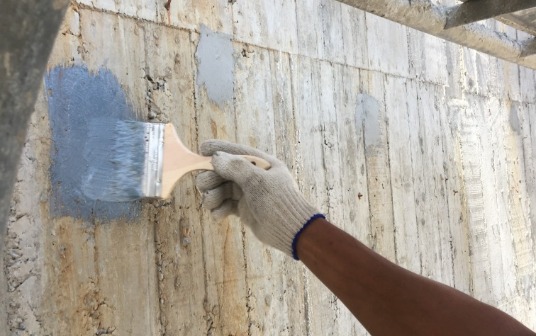

底漆塗佈。

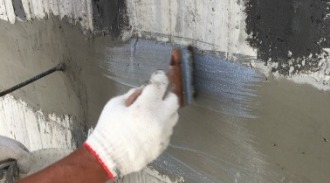

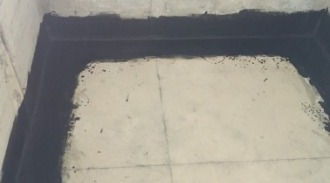

彈性水泥第一層塗佈。

彈性水泥第一層塗佈。

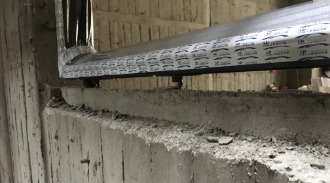

45度角貼不織布,窗框開口四角落黏貼不織布抵抗張力裂縫達到防水效果。

風乾再施作一次彈性水泥。

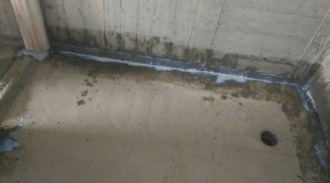

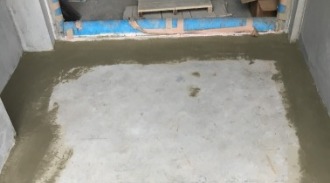

浴室地坪防水施工G5

施工前的清潔為防水成敗重要一環,所以在施作防水前,必須先將施工範圍清理乾淨,再開始施作防水。底塗施作很重要亦不可忽略。2.落水頭位置及高度需先做確認,落水頭防水要先使用砂輪機將管磨至低於樓版面並施作內凹至管內,且需施作2層不織布。

施工順序:清潔→益膠泥補洞(先施作牆角)→底漆施作(先施作牆角)→彈性水泥(先施作牆角)→不織布黏貼(先施作牆角)→彈性水泥(先施作牆角)→帶風乾後再施作一次彈性水泥(先施作牆角)→泥作牆面施作完畢後再重複一次施作地坪

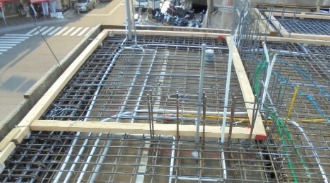

結構體施工,地坪高低差或止水墩一體灌漿處理。

浴室地坪土屎清潔。

益膠泥鋪平補洞。

底漆塗佈。

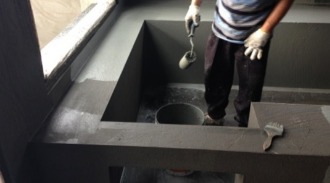

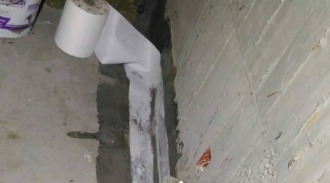

彈性水泥+不織布黏貼。

風乾後,再施作一次彈性水泥。

浴室牆面防水施工G5

浴室牆角防水施作完畢後,泥作師傅進場進行1:3水泥打底,施工完畢後,接下來就是浴室牆面施作防水的時候,再施作牆面的防水同時,地坪防水鋪面也是跟之前介紹的防水步驟一樣再施作一遍,浴室防水就完成了。

牆面彈性水泥塗佈。

地坪防水鋪面彈性水泥塗佈G5工法再施作一次。

風乾後,再施作一次彈性水泥。

浴缸防水施工G8

浴缸是家中最容易發生漏水現在的環境,所以我們在選擇施作浴缸的同時,在結構體方面施作RC,在浴室還未打底前,先行用彈性水泥全部施作一次後,等泥作牆面施作完畢後,整塊浴缸再施作G8,讓漏水問題不再發生。

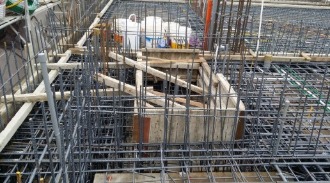

浴缸結構採用RC灌漿

浴缸降板RC灌漿

泥作牆面施作完畢後,施作G8防水

陽台地坪防水施工G5

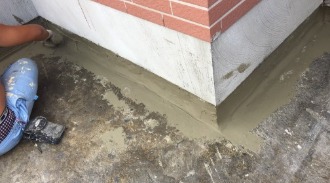

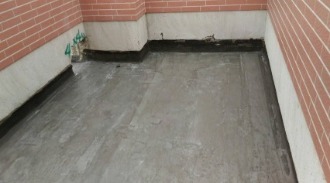

浴室或陽台地坪施作方式雷同,先行施作牆角防水,待泥作牆面及磁磚工程貼作完成後,再將陽台地坪鋪面防水G5步驟再施作一次,就可以完成陽台地坪防水工程了。

地坪清潔。

益膠泥鋪平。

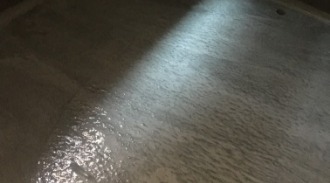

底漆施作。

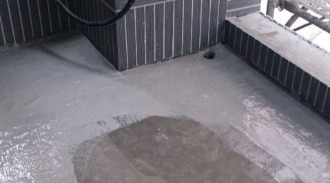

彈性水泥+不織布黏貼。

風乾後,再塗佈一次彈性水泥。

待泥作牆面及磁磚貼做完畢後,防水地坪鋪面施作。

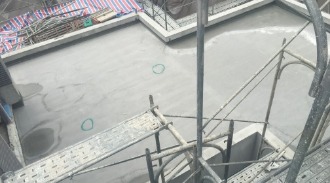

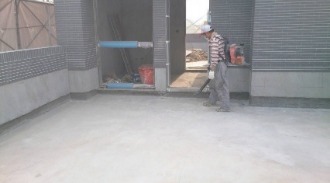

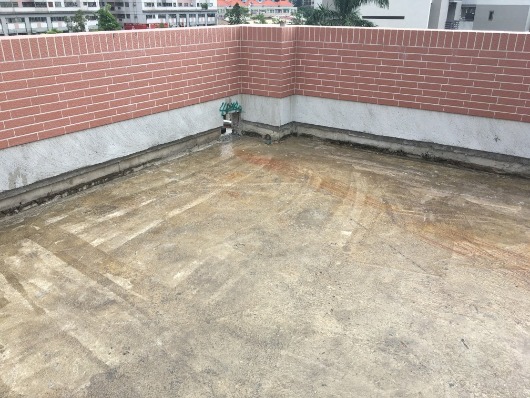

露台地坪防水施工G8

露台,是下雨直接接觸的面積,所以我們在露台防水施作的方式也是更加謹慎,避免產生滲水現象,不僅我們在結構體灌漿實施做整體粉光,將表面壓實,並且牆角施作泛水工法,再施作防水層時,也比陽台多了三道手續,希望能達到100%的防水效果。

施工順序:清潔→益膠泥補洞→底漆施作→彈性水泥→不織布黏貼→彈性水泥(第一天)→彈性水泥→不織布黏貼→彈性水泥(第二天)→帶風乾後再施作一次彈性水泥(第三天)

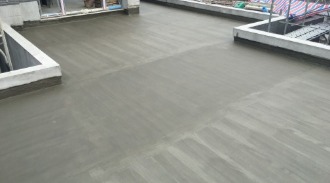

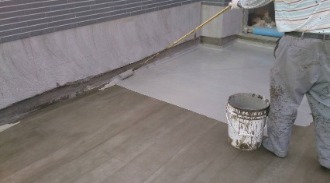

屋頂施作整體粉光(基本)。

女兒牆牆角泛水施工。

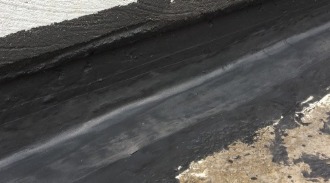

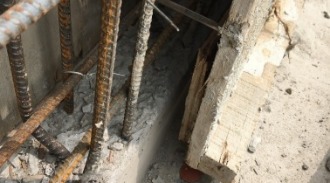

灌漿時使用夾板或是保麗龍,使灌漿完成後於結構體下方內凹2公分,使日後滲水於內凹處滴水,避免水流入防水層接縫處失去防水效果。

徹底將粉塵或土屎清除乾淨。

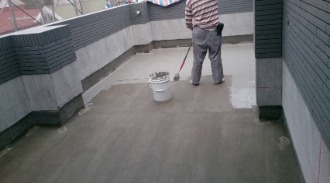

益膠泥鋪設+底漆塗佈。

露台處一次施作牆角及鋪面處,避免因施工時,將防水層破壞,確實將防水層施作到完美。

施作的過程中,也是牆角先行施作。

外牆磁磚貼做高度預留90公分,使施作防水層不受汙染。

因露台不織布施作兩層,因第一層與第二層需交錯方向施作,不織布與不織布需有重疊約10公分長度。

施作完成後,面乾約2~3天(須看天氣狀況),之後試水。

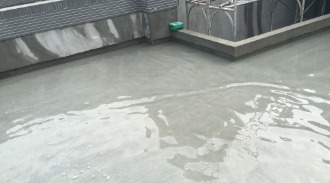

試水時間約1個星期,全面性檢查有無漏水現象

在施作地坪前,檢查防水層是否有包風現象,若有需請廠商協助處理,避免影響到施作地坪的品質。

落水頭處理方式

考量塑膠排水管與混凝土日後會因地震而產生裂縫,所以在落水頭的處理,也顯得格外重要,我們先檢查落水頭是否在正確認位置上(管心到牆邊約5~6公分位置),將排水管切割至混凝土平(略低),將排水管周邊用益膠泥批平,彈性水泥塗佈後,不織布內凹進管內,將防水層延伸至管內,保護日後管壁與RC產生裂痕而漏水。

將排水管切除至樓板平,益膠泥批平,注意管內需用東西塞住避免彈泥流入管內,造型排水不順。

彈泥塗佈。

若施作在陽台或浴室,不織布施作一層,若施作於露台上.則施作兩層,將不織布剪成花狀,折入管內。

外牆螺桿防水

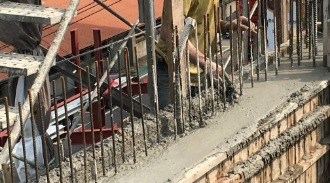

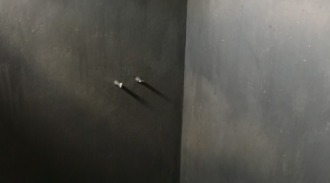

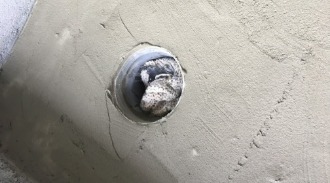

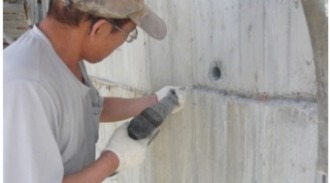

將螺桿折斷並敲平至結構體齊,益膠泥塗布

彈性水泥塗佈一層,風乾一層

外牆螺桿防水

外牆螺桿防水
